年发电量将超100亿度!华润电力温州电厂二期项目建成投产

10月25日15时28分,位于温州龙港的华润电力温州电厂二期项目4号机组圆满完成168小时满负荷试运行,正式投产发电。这标志着华润电力温州电厂二期项目建成投产。

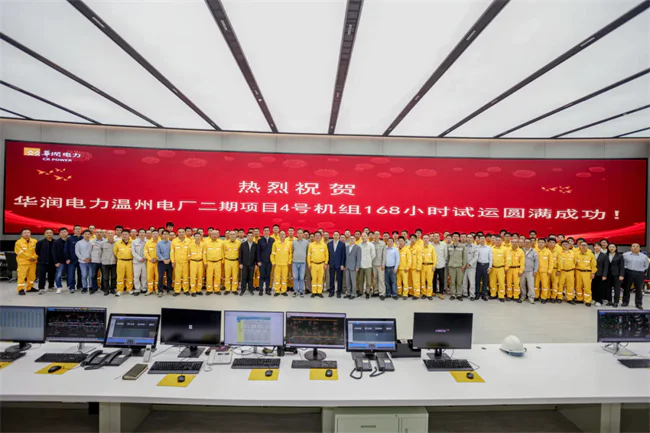

华润电力温州电厂二期4号机组圆满完成168小时满负荷试运行

华润电力温州电厂二期是浙江省“十四五”重大建设项目和省能源“绿保稳”工程,承载着保障区域电力供应、推动能源绿色转型的双重使命。项目总投资75亿元,包括3号、4号两台百万千瓦机组。其中,3号机组已于今年7月正式投产,累计发电量已超22亿度。

在项目24个月的建设周期内,华润电力浙江公司项目团队面对建设场地狭小、设备供货紧张等挑战,构建全要素本质安全管控体系,实施“超前策划-精准预控-动态纠偏”闭环管理机制,对施工流程、技术方案、资源调配进行精细化管控。两台机组最终均实现从开工到投产的全部关键节点“一次成功”。

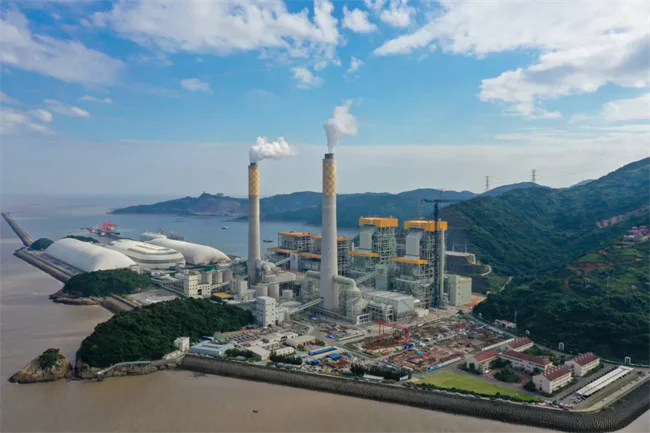

华润电力温州电厂二期项目

华润电力温州电厂二期项目建成投产,不仅标志着我省“十四五”重大煤电工程建设取得关键成果,更为长三角区域筑牢能源安全屏障、优化能源结构增添强劲支撑。项目采用超超临界二次再热技术,可实现超低耗能、超低排放、超高产量。项目年发电量将超100亿度,预计年产值可达42亿元,每年可节约标煤11万吨,减少二氧化碳排放38万吨,实现经济效益与生态效益双赢。

下一步,华润电力浙江公司将以机组成功“双投”为新起点,持续优化机组运行参数,提升机组安全稳定运行水平与经济效能,着力将温州电厂二期项目打造为高质量火电运营标杆。
